幼教  教案  范文  作文  资格考试  高中教学  【网站地图】 【+收藏本站
在线投稿
您当前位置:乐学网资格考试造价工程师考试试题考前模拟试题《案例分析》考试题库(4)_2017造价工程师考试试题及答案

《案例分析》考试题库(4)_2017造价工程师考试试题及答案

03-06 16:46:30   浏览次数:208  栏目:考前模拟试题
标签:造价工程师考试试题,造价工程师考试真题,造价工程师考试题,http://www.lexue88.com 《案例分析》考试题库(4)_2017造价工程师考试试题及答案,

《案例分析》考试题库(4)_20xx造价工程师考试试题及答案

  东部某市一承包商于某年3月6日与该市一名业主签订了一项施工合同,合同规定:

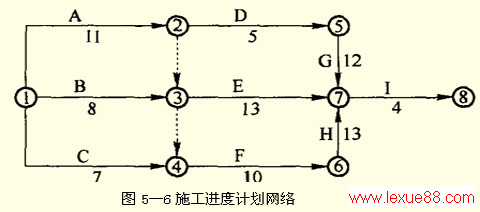

  ①业主应于3月14日提交施工场地;②开工日期3月16日,竣工日期4月22日,合同日历工期为38天;③工期每提前一天奖励3000元,每延误一天罚款5000元。承包商按时提交了施工方案和网络进度计划,见图5—6,并得到了业主代表的批准。

  在施工过程中发生了如下一些事项:
  ①因部分原有设施搬迁,致使施工场地的提供时间被延误,业主直至3月17日才提供全部场地,从而影响了A、B两项工作的正常作业,使该两项工作的持续时间均延长了2天,并使这两项工作分别窝工6个和8个工日。工作C没有受到影响。
  ②承包商与设备租赁商原约定工作D使用的机械在3月27日进场,但由于运输问题推迟到3月30日才进场,造成工作D持续时间增加了1天,同时多用人工7个工日。
  ③E工作施工过程中,因设计变更,造成其施工时间增加了2天,多用人工14个工日,另增加其他费用15000元。
  问题:
  (1)在上述事项中,哪些方面承包商可以向业主提出索赔的要求?简述理由。
  (2)该工程实际工期为多少天?可得到的工期补偿为多少天?
  (3)假设双方规定人工费标准为30元/天,双方协商的窝工人工费补偿标准为18元/天,管理费、利润等不予补偿,则承包商可得到的经济补偿是多少?

  问题(1)
  事项①可以提出工期补偿和费用补偿的要求。因为按合同要求提供施工场地是业主的工作内容,因此延误提供施工场地属于业主应承担的责任,并且工作A处于关键路线上。
  事项②不可以提出索赔要求。因为租赁设备延迟进场属于承包商自身应承担的责任。
  事项③索赔成立。因为设计变更的责任在业主。但由于受影响的工作E不在关键路线上(不是关键工作),且工期增加的时间(2天)没有超过该项工作的总时差(10天),故承包商只可以提出费用补偿的要求。
  问题(2)
  该网络进度计划原计算工期为38天,关键路线为:A—F—H—I或1—2—3—4—6—7—8。
  发生各项变更后,其实际工期为40天,关键路线仍为:A—F—H—I或1—2—3—4—6—7—8。
  如果只考虑应由业主承担责任的各项变更,将其被延误的工期计算到总工期中,则此时计算工期为40天,关键路线仍为:A—F—H—I。
  工期补偿:40-38=2(天)。
  问题(3)
  承包商可得到的费用补偿为:(6+8)×18+14×30+15000=15672(元)。

  某建安工程施工合同,合同总价6000万元,合同工期6个月,合同签订日期为1月初,从当年2月份开始施工。
  (1)合同规定
  ①预付款按合同价的20%支付,支付预付款及进度款达到合同价的40%时,开始抵扣预付工程款,在下月起个月平均扣回。
  ②保修金按5%扣留,从第一个月开始按各月结算工程款的10%扣留,扣完为止。
  ③工程提前1天奖励10000元,推迟1天罚款20000元。
  ④合同规定,当物价比签订合同时上涨≥5%时,依当月应结价款的实际上涨幅度按如下公式调整:
P=P0×(0.15A/A0+0.60B/B0+0.25)
  其中0.15为人工费在合同总价中的比重,0.60为材料费在合同总价中的比重。
  单项上涨小于5%者不予调整,其他情况均不予调整。
  (2)工程如期开工后,在施工过程中:
  ①4月份赶上雨期施工,由于采取防雨措施,造成施工单位费用增加2万元;中途机械发生故障检修,延误工期1天,费用损失1万元。
  ②5月份由于公网连续停电2天,造成停工,使施工单位损失3万元。
  ③6月份由于业主设计变更,造成施工单位返工费损失5万元,并损失工期2天,且又停工待图15天,窝工损失6万元。
  ④为赶工期,施工单位采取赶工措施,增加赶工措施费5万元,使工程不仅未拖延,反而比合同工期提前10天完成。
  ⑤假定以上损失工期均在关键路线上,索赔费用可在当月付款中结清。
  (3)该工程实际完成产值见表6—19(各索赔费用不包括在内)。

  (4)各月实际造价指数见表6—20。

  问题:
  (1)施工单位可索赔工期多少?费用多少?
  (2)该工程预付款为多少?起扣点为多少?保修金数额为多少?
  (3)每月实际应结算工程款为多少?

  问题(1)
  ①工期索赔计算:
  公网停电2天(非承包商原因,属业主风险);
  返工时间2天(业主原因);
  停工待图15天(业主原因);
  机械检修1天(承包商原因);
  故可索赔工期为2+2+15=19(天)。
  ②费用索赔计算:
  防雨损失费2万元(合同中已包括);
  公网停电损失3万元(非承包商原因,属业主风险);
  返工损失5万元(业主原因);
  停工待图损失6万元(业主原因);
  机械修理费1万元(承包商原因);
  赶工措施费5万元(承包商原因);
  故可索赔费用为3+5+6=14(万元)。
  问题(2)
  该工程预付款为6000×20%=1200(万元);
  起扣点为6000×40%=2400(万元);
  保修金为6000×5%=300(万元)。
  问题(3)
  每月实际付款:
  2月份:实际完成1000(万元);
  应支付1000×0.9=900(万元);
  累计1200+900=2100(万元)
  3月份:实际完成1200(万元);
  应支付1200×0.9=1080(万元);
  累计2100+1080=3180(万元);
  4月份:实际完成1200(万元);
  应支付1200-300-(300-1000×0.1-1200×0.1)=820(万元)。
  5月份:实际完成1200(万元)。
  材料上涨140-130/130×100%=7.69%>5%,应调整价款。
  调整后价款为:1200×(0.15+0.6×140/130+0.25)=1200×1.046=1255(万元);
  实际付款:1255-300+3=958(万元)。
  6月份:实际完成800(万元);
  人工上涨120-110/110×100%=9.09%>5%;
  调整后价款:800×(0.15×120/110+0.6+0.25)=810.91(万元);
  实际付款:810.91-300+11=521.91(万元)。
  7月份:实际完成600(万元);
  工期提前奖励:(10+19)×10000=29万元 ;
  实际付款:600-300+29=329万元。

,《案例分析》考试题库(4)_2017造价工程师考试试题及答案
《《案例分析》考试题库(4)_2017造价工程师考试试题及答案》相关文章

tag: 考前模拟试题,造价工程师考试试题,造价工程师考试真题,造价工程师考试题,造价工程师考试试题 - 考前模拟试题

发表评论
发表读后感言(游客无需登录,即可直接发表感言。)
匿名评论
最新评论所有评论
评论加载中......
联系我们 | 网站地图 | 幼教大全 | 免费教案 | 范文大全 | 作文大全 | 资格考试 | 高中教学
