  某综合楼工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同报价日期为1999年3月,合同工期为12个月,每季度结算一次。工程开工日期为1999年4月1日。施工单位1999年第四季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数如表5-22所示。

表5-22 直接工程费及造价指数表

  在施工过程中,发生如下几项事件。
  1.1999年4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天。
  2.1999年5月施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天。
  3.1999年7月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;
  4.1999年8月份,进入雨季施工,恰逢20年一遇的大雨,造成停工损失2.5万元,工期增加了4天。
以上事件中,除第4项外,其余工序均未发生在关键线路上,并对总工期无影响。针对上述事件,施工单位提出如下索赔要求:
  (1)增加合同工期13天;
  (2)增加费用11.8万元。
  问题
  1.施工单位对施工过程中发生的以下事件可否索赔?为什么?
  2.计算1999年第4季度应确定的工程结算款额。
  3.如果在工程保修期间发生了由施工单位原因引起的屋顶漏水,墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?

  1.事件1费用索赔成立,工期给予延长。因为业主提供的地质资料与实际情况不符是承包商不可预见的。
  事件2费用索赔不成立,工期索赔不成立,该工作属于承包商采取的质量保证措施。
  事件3费用索赔成立,工期给予延长,因为设计方案有误。
  事件4费用索赔不成立,工期可以延长,因为异常的气候条件的变化承包商不应得到费用补偿。
  2.1999年4季度工程师应批准的结算款额为:
  P=710(0.1 5+0.28×116.8/100.0+0.18×100.6/100.8+0.13×110.5/102.0 +0.07×95.6/93.6+0.09×98.9/100.2+0.04×93.7/95.4+0.06×95.5/93.4)=710×1.058≈751.75(万元)
  3.所发生的维修费应从施工单位保修金(或质量保证金、保留金)中扣除。

  某工程项目开工之前,承包方已提交了施工进度计划,如图3.1所示,该计划满足合同工期100天的要求。
  在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用)必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。在施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他持续时间不变),业主代表及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完成。

图3.1 时标网络进度计划

  承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
  1、调整方案:将工作J的持续时间压缩5天。
  2、费用补偿要求:
  (1)工作J压缩5天.增加赶工费25000元;
  (2)塔吊闲置15天补偿:600×15=9 000(元);(600元/天为塔吊租赁费)
  (3)由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。

  问题:
  1、如果在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
  2、工作B停工10天后,承包方提出的进度计划调整方案是否合理? 该计划如何调整更为合理?
  3、承包方提出的各项费用补偿要求是否合理?为什么?应批准补偿多少元?

  问题1:
  答:塔吊应安排在第31天(上班时刻)进场投入使用。这样安排后塔吊在工作E与工作G之间没有闲置。

  问题2:
  答:承包方提出的进度计划调整方案不合理。
  更合理的调整方案是:先进行工作G,后进行工作E.因为工作F的总时差为30天,这样安排不影响合同工期,见下图:

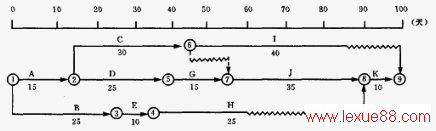

时标网络计划调整图

  问题3:
  答:承包方提出的各项费用补偿:
  (1)补偿赶工费不合理,因为工作合理安排后不需要赶工(或工作J的持续时间不需要压缩5天)。
  (2)塔吊闲置补偿9000元不合理,因闲置时间不是15天,而是10天。
  (3)其他机械闲置补偿合理,人员窝工损失补偿合理。
  塔吊按合理的调整方案安排时,其闲置时间比原计划安排多闲置10天,塔吊闲置补偿:600×10=6 000(元)。
  应批准补偿:6000+45000=51000(元)。

,《案例分析》考试题库(3)_2017造价工程师考试试题及答案
《《案例分析》考试题库(3)_2017造价工程师考试试题及答案》相关文章

tag: 考前模拟试题,造价工程师考试试题,造价工程师考试真题,造价工程师考试题,造价工程师考试试题 - 考前模拟试题

发表评论
发表读后感言(游客无需登录,即可直接发表感言。)
匿名评论
最新评论所有评论
评论加载中......
联系我们 | 网站地图 | 幼教大全 | 免费教案 | 范文大全 | 作文大全 | 资格考试 | 高中教学
