《案例分析》考试题库(1)_20xx造价工程师考试试题及答案
某建安工程施工合同总价6000万元,合同工期为6个月,合同签订日期为1月初,从当年2月份开始施工。
1.合同规定:
(1)预付款按合同价的20%,累计支付工程进度款达施工合同总价40%后的下月起至竣工各月平均扣回。
(2)从每次工程款中扣留10%作为预扣质量保证金,竣工结算时将其一半退还给承包商。
(3)工期每提前1天,奖励 1万元,推迟1天,罚款2万元。
(4)合同规定,当人工或材料价格比签订合同时上涨5%及以上时,按如下公式调整合同价格:
P=Po*(0.15A/Ao+0.6B/Bo+0.25)
其中0.15为人工费在合同总价中比重,0.60为材料费在合同总价中比重。
人工或材料上涨幅度<5%者,不予调整,其他情况均不予调整。
(5)合同中规定:非承包商责任的人工窝工补偿费为800元/天,机械闲置补偿费为600元/天。
2.工程如期开工,该工程每月实际完成合同产值见表2.4。
表2.4 每月实际完成合同产值 单位:万元
月 份 | 2 | 3 | 4 | 5 | 6 | 7 |
完成合同产值 | 1000 | 1200 | 1200 | 1200 | 800 | 600 |
施工期间实际造价指数见表5.8。
表2.5 各月价格指数
月 份 | 1 | 2 | 3 | 4 | 5 | 6 | 7 |
人 工 | 110 | 110 | 110 | 115 | 115 | 120 | 110 |
材 料 | 130 | 135 | 135 | 135 | 140 | 130 | 130 |
3.施工过程中,某一关键工作面上发生了几种原因造成的临时停工:
(1)5月10日至5月16日承包商的施工设备出现了从未出现过的故障;
(2)应于5月14日交给承包商的后续图纸直到6月1日才交给承包商;
(3)5月28日至6月3日施工现场下了该季节罕见的特大暴雨,造成了6月1日至6月5日的该地区的供电全面中断。
(4)为了赶工期,施工单位采取赶工措施,赶工措施费5万元。
4.实际工期比合同工期提前10天完成。
问题:
1.该工程预付款为多少?预付款起扣点是多少?从哪月开始起扣?
2.施工单位可索赔工期多少?可索赔费用多少?
3.每月实际应支付工程款为多少?
4.工期提前奖为多少? 竣工结算时尚应支付承包商多少万元?
问题1:
解:
(1)该工程预付款为6000×20%=1200万元
(2)起扣点为6000×40%=2400万元
问题2:
解:
(1)5月10日至5月16日出现的设备故障,属于承包商应承担的风险,不能索赔;
(2)5月17日至5月31日是由于业主迟交图纸引起的,为业主应承担的风险,工期索赔15天,费用索赔额=15×800+600×15=2.1万元
(3)6月1日至6月3日的特大暴雨属于双方共同风险,工期索赔3天,但不应考虑费用索赔。
(4)6月4日至6月5日的停电属于有经验的承包商无法预见的自然条件,为业主应承担风险,工期可索赔 2天,费用索赔额=(800+600)×2=0.28万元。
(5)赶工措施费不能索赔。
综上所述,可索赔工期20天,可索赔费用2.38万元。
问题3:
解:
2月份:完成合同价1000万元,预扣质量保证金1000×10%=100万元
支付工程款1000万元×90%=900万元
累计支付工程款900万元,累计预扣质量保证金100万元
3月份:完成合同价1200万元,预扣质量保证金1200×10%=120万元
支付工程款1200万元×90%=1080万元
累计支付工程款900+1080=1980万元,累计预扣质量保证金100+120=220万元
4月份:完成合同价1200万元,预扣质量保证金1200×10%=120万元
支付工程款1200万元×90%=1080万元
累计支付工程款1980+1080=3060万元>2400万元,
下月开始每月扣1200/3=400万元预付款,
累计预扣质量保证金220+120=340万元
5月份:完成合同价1200万元
材料价格上涨:(140-130)/130* 100%=7.69%>5%,应调整价款。
调整后价款:1200 ×(0.15+0.16*140/130 +0.25)=1255万元
索赔款2.1万元,预扣质量保证金(1255+2.1)×10%=125.71万元
支付工程款(1255+2.1)×90% -400=731.39万元
累计支付工程款3060+731.39=3791.39万元
累计预扣质量保证金340+125.71=465.71万元
6月份:完成合同价800万元
人工价格上涨:(120-110)/110* 100%=9.09%>5%,应调整价款。
调整后价款:800×(0.15*120/110+0.6+ 0.25)=810.91万元
索赔款0.28万元,预扣质量保证金(810.91+0.28)×10%=81.119万元
支付工程款(810.91+0.28)×90% -400=690.071万元
累计支付工程款3791.39+690.071=4481.461万元
累计预扣质量保证金465.71+81.119=546.829万元
7月份:完成合同价600万元
预扣质量保证金600×10%=60万元
支付工程款600×90% -400=140万元
累计支付工程款4481.461+140=4621.461万元
累计预扣质量保证金546.829+60=606.829万元
问题4:
解:工期提前奖:(10+20)×10000=30万元
退还预扣质量保证金:606.829÷2=303.415
竣工结算时尚应支付承包商:30+303.415=333.415万元
www.lexue88.com
某建设项目有关数据如下:
1.建设期2年,运营期8年,固定资产投资总额5000万元(不含建设期贷款利息),其中包括无形资产600万元。项目固定资产投资资金来源为自有资金和贷款,贷款总额2200万元,在建设期每年贷入1100万元,贷款年利率为5.85%(按季计息)。流动资金为900万元,全部为白有资金。
2.无形资产在运营期8年中,均匀摊入成本。固定资产使用年限10年,残值为200万元,按照直线法折旧。
3.固定资产投资贷款在运营期前3年按照等额本息法偿还。
4.项目运营期的经营成本见参考答案中表1-47.

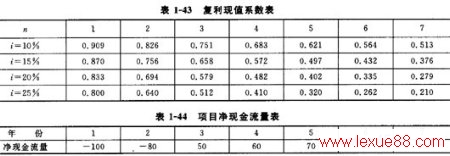

5.复利现值系数见表1-43.(P/A,i,3)=2.674
(注:计算结果四舍五人保留两位小数,表中计算数字四舍五人取整数。)
问题:
1.计算建设期贷款利息、运营期固定资产年折旧费和期末固定资产余值。

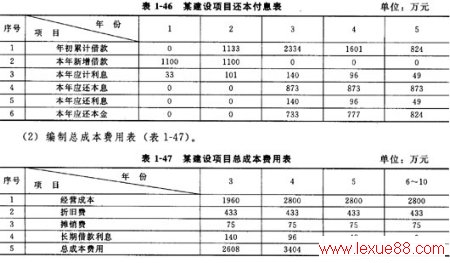

2.按照参考答案中表1-46,表1-47的格式编制还本付息表和总成本费用表。

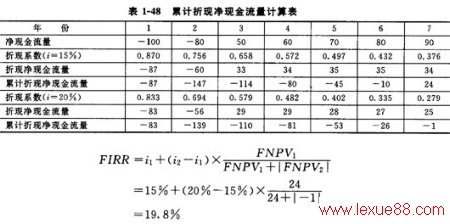

3.假设某建设项目各年的净现金流量如表1-44所示,计算该项目的财务内部收益率(i2与i1的差额为5%)。
1.(1)计算建设期贷款利息实际利率=(1+5.85%÷4)4-1=5.98%
第1年贷款利息=1100/2×5.98%=32.89(万元)
第2年贷款利息=[(1100+32.89)+1100/2]× 5.98%=100.64(万元)
建设期贷款利息=32.89+100.64=133.53(万元)
(2)计算固定资产年折旧费固定资产年折旧费=(5000+133.53-600-200)÷10=433.35(万元)
(3)计算固定资产余值固定资产余值=年折旧费×(固定资产使用年限一运营期)+残值=433.35 ×(10-8)+200=1066.7(万元)
