61.在组织流水施工的各种方式中,当流水节拍均不相等时,具有各施工专业队施工连续,但施工段之间有空闲时间的组织方式是( )。

A.固定节拍流水

B.一般成倍节拍流水

C.加快异节拍流水

D.无节奏流水

62.某砌筑工程主要有砌墙和搭脚手架两个施工过程分3个施工段组织流水施工,流水节拍分别为4、3、5和2、1、2,则流水步距与流水施工工期分别为( )天。

A.4和9

B.9和14

C.7和12 D.9和21

63.某市政管道工程划分为3个施工过程在5个施工段组织加快的成倍节拍流水施工,流水节拍值分别为4、2、6天,该工程的流水施工工期为( )天。

A.28

B.20

C.16

D.14

64.在某网络计划中,工作S的最早完成时间和最迟完成时间分别为第25 和第28天,工作S的持续工作时间为5天。该工作有3项紧后工作,它们的最早开始时间分别为第28天、第26天和第30天,则工作S的总时差和自由时差分别为( )天。

A.均为3

B.2和1

C.5和2

D.3和1

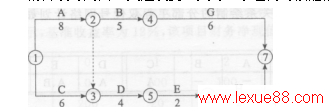

65.某工程单代号搭接网络计划如下图所示,其关键线路有( )条。


A.0 B.1 C.2 D.3

66.在双代号时标网络计划中,关键线路是指( )的线路。

A.自始至终无虚箭线

B.由关键节点组成

C.自始至终无波形线

D.自始至终虚箭线上无波形线

67.当工程网络计划的计算工期大于计划工期时,则( )。

A.双代号网络计划中关键节点的最早时间小于最迟时间

B.单代号网络计划中关键工作的总时差等于自由时差

C.双代号网络计划中关键工作的总时差大于或等于自由时差

D.双代号网络计划中关键工作的总时差小于或等于自由时差

68.在某工程单代号网络计划中,不正确的提法( )。

A.关键线路至少有1条

B.在计划实施过程中,关键线路始终不会改变

C.关键工作的机动时间最小

D.相邻关键工作之间的时间间隔为零

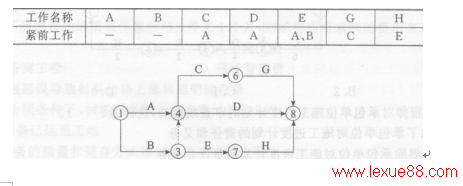

69.根据下表给定的逻辑关系绘制的分部工程双代号网络计划如下图所示,其作图错误是( ).

A.节点编号不对

B.逻辑关系不对

C.有多个起点节点

D.有多个终点节点

70.在工程网络计划中,工作E和工作H之间的先后顺序关系属于组织关系,则说明它们的先后顺序并不是由( )决定的。

A.劳动力调配需要

B.原材料调配需要

C.工艺技术过程

D.机械设备调配需要

71.工程网络计划“资源有限,工期最短”优化的目的是为了寻求( )。

A.资源有限条件下的最短工期安排

B.资源均衡使用时的最短工期安排

C.最低成本时的最短工期安排

D.最短工期条件下的资源均衡安排

72.在某工程网络计划中,已知工作H的最迟完成时间为第24天,该工作原有自由时差为3,总时差为5天,监理工程师在该计划执行到第22天时,检查该计划发现工作H尚未完成,还需3天的工作时间完成。在其它工作均正常的条件,该工作的实际进度( )

A.既不影响总工期,又不影响其后续工作的正常进行

B.使总工期推迟3天,但紧后工作按最早时间开始。

C.使紧后工作最早开始时间推迟3天,总对工期无影响

D.使紧后工作最早开始时间推迟3天,并使总工期延长1天

73.在下列实际进度与计划进度的比较方法中,从工程项目整体角度判定实际进度偏差的方是( )比较法。

A.匀速进展横道图

B.前锋线

C.非匀速进展横道图

D.S形曲线

74.当建设工程实际进度出现偏差而需要采取措施调整进度计划时,首先应当确定( )。

A.工程合同价款的可调整范围

B.资源合理使用的范围

C.后续工作及总工期的限制条件

D.工程总成本的增加幅度

75.监理工程师在建设工程设计阶段进度控制的主要任务是( )。

A.编制项目总进度计划

B.编制设计总进度计划

C.审核阶段性设计进度计划和出图计划

D.编制详细的出图计划

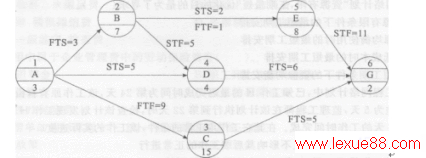

76.某工程施工网络计划如下图所示。当监理工程师因设计图纸提交时间延误而令工作D的持续时间由4天延长到8天时,承包商可索赔的工期为( )天。


A.4 B.2 C.1 D.O

77.监理工程师对承包单位施工进度计划的审查或批准,这样做( )。

A.解除了承包单位对施工进度计划的责任和义务

B.并不解除承包单位对施工进度计划的责任和义务

C.部分解除承包单位对施工进度计划的责任和义务

D.监理工程师就有支配施工中所需资源的权力,控制其执行

78.在施工阶段进度控制中,编制年度、季度、月度工程综合进度计划属于( )的内容。

A.事前控制 B.事中控制

C.事后控制 D.施工总进度

79.在工程施工进度计划的实施过程中,当建设工程实际施工进度发生拖延后,为了加快施工 速度,可以采取的组织措施是( )。

A.改进施工技术和施II艺

B.采用更先进的施工机械

C.对所采取的技术措施给予经济补偿

D.增加劳动力和施工机械的数量

80.在物资供应进度控制的工作中,监理工程师应负责编制( )。

A.施工单位的物资供应计划

B.采购供应部门的物资供应计划

C.建设单位的物资供应计划

D.现场劳动力、材料和施工机械计划  www.lexue88.com

61.D

解题要点:一般成倍节拍流水组织方式也具有各施工专业队能连续施工,但施工段之间有空闲时间的特点。而一般成倍节拍流水与无节奏流水的流水节拍的特征不同。

62.B

解题要点:利用累加数列错位加减取大差值法求得流水步距为9天;再利用T=∑k+∑t。+∑z+∑G一∑c得9+(2+1+2).=14(天)

63.B

解题要点:K=最大公约数{4,2,6)=2天;n’=4/2+2/2+6/2=6;T=(m×r+n’一1)×k+∑z+∑G一∑c=(5×1+6—1)×2+o—o=20(天)

64.D

解题要点:TFs一28—25—3天FFs—min{28,26,30}一25—1(天)

65.B

解题要点:计算各工作最早开始和最早结束时间及相邻两工作之间的时间间隔得到关键线路O一3—6(虚拟开始一C—G)。

66.C

解题要点:双代号时标网络计划中,从终止节点开始逆箭线返回无波形线的线路。

67.D

解题要点:双代号网络计划中,当T。>T,时关键工作的总时差为负值而自由时差除结束工作外,其他工作均为O,而结束工作中的关键工作,其自由时差等于总时差(均是计划工期减最早完成时间)。

68.B

解题要点:在计划实施过程中,网络计划出现偏差需要调整时,若采用改变逻辑关系方案,关键线路有可能发生变化。

69.B

解题要点:A、C、D均无;在图中出现了C、D、E与紧前工作不符的逻辑关系错误。

70.C

解题要点:A、B、D项是决定工作组织关系的因素。

71.A

解题要点:资源均衡未必是资源限定的数量,而最短工期时的资源也不一定能达到均衡。

72.D

解题要点:紧后工作最早开始时间为(24—5)+3=22天,第22天检查时尚需工作3天,本工作尚有总时差(24—22)一3=一1天,超过总时差1天。

73.D

解题要点:A、C项适用于项目中的某项工作,B项适用于工程项目的某一局部,并能分析判定对总工期的影响。

74.C

解题要点:调整进度计划,肯定是实际进度出现了偏差,而且偏差值已超过其工作的自由时差或总时差,才能根据进度计划的约束条件进行调整。

75.C

解题要点:B、D项由设计单位编制,而后提交监理工程师审核,A项是设计前准备阶段的任务。

76.C

解题要点:先计算工作D的总时差TFD=3天,所以D工作延误4天,影响工期1天。

77.B

解题要点:监理工程师审查承包单位提交的进度计划,是保证进度目标的实现并不能解除施工单位的任何责任和义务。

78.A

解题要点:任何执行前的进度计划都属于事前控制。

79.D

解题要点:A、B项为技术措施;C项是经济措施。

80.C

解题要点:A、D项是施工单位编制;B项是采购供应单位编制。
